Säteilyturvakeskuksen eli STUK:n pääjohtaja Petteri Tiippana totesi Ylen Ykkösaamussa, että Fennovoiman aineistojen toimittaminen ei enää kärsisi viivästyä, mikäli yritys haluaa pysyä hankkeessaan aikataulussa.
–Kyllähän niillä kiire alkaa olla, jos Fennovoima haluaa rakentamisluvan ensi vuoden aikana, juttelee Tiippana Ylen haastattelussa.
Aineistot ovat Hanhikivi 1 koskevia teknisiä tietoja, jotka STUK tarkistaa ennen rakentamisluvan myöntämistä. Tiippanan mukaan osa tiedoista on saatu, mutta osa vielä uupuu, sillä Fennovoima on siirtänyt aineiston toimitusaikataulua.
Tiippana kertoo, että varsinaista suunnitteluaineistoa alkaa tulla heidän tarkistettavakseen näillä näkymin syksyllä.
STUK:n arvio valmistuu hänen mukaansa tällä aikataululla aikaisintaan ensi vuoden loppuun mennessä. Fennovoiman omassa aikataulussa rakentamislupapäätös sijoittuu ensi vuodelle.
–Meidän näkökulmastamme mikään ei ole muuttunut aikataulussa. Teemme töitä sen eteen, että saavutamme tavoitteen ajoissa, kommentoi Heidi Laikari, Fennovoiman aluetiedottaja Pyhäjoelta.
Laikari myöntää, että aina voi aikatauluissa parantaa ja ottaa kiinni, mutta painottaa, että tavoiteaikataulu ei ole muuttunut mihinkään.

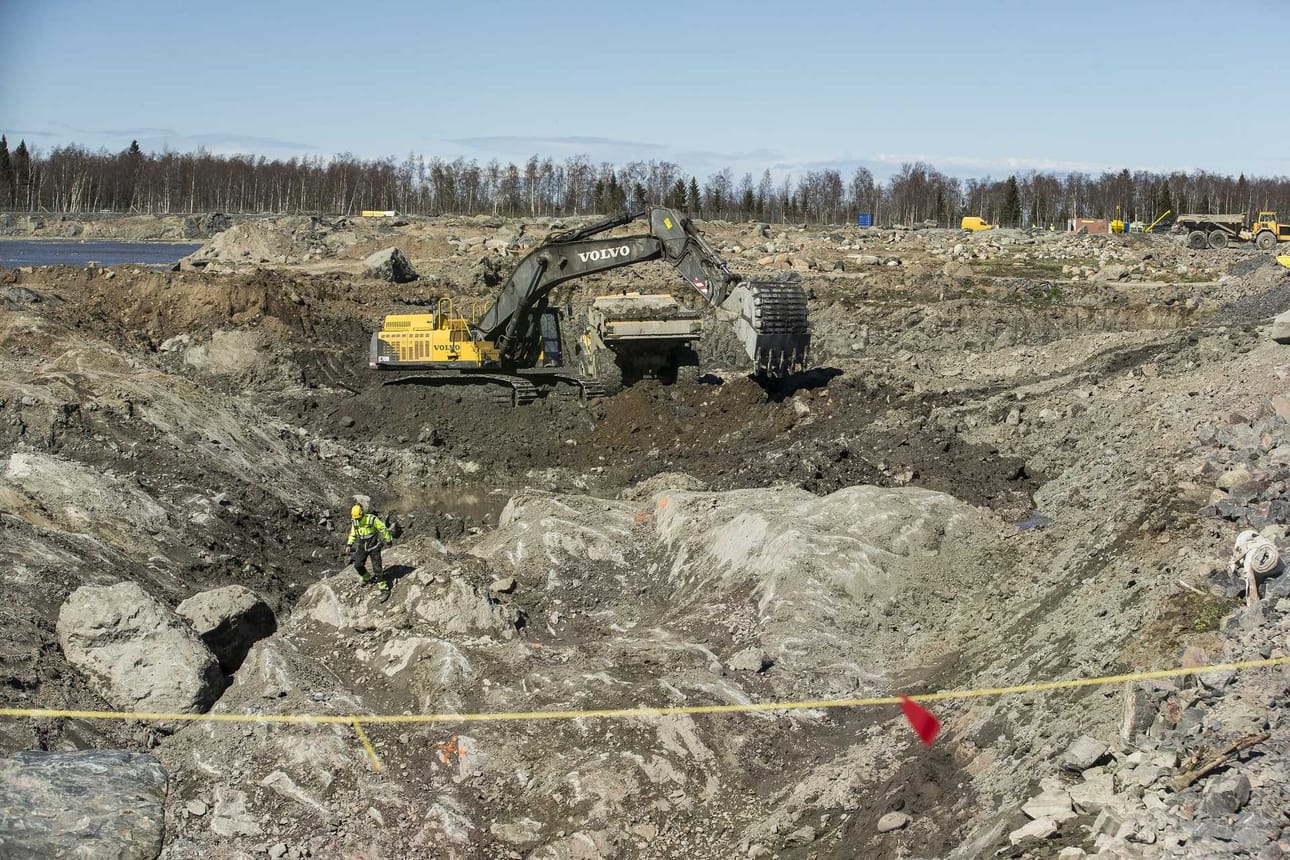

Fennovoima työskentelee Hanhikivi 1 -laitoksen eteen STUK:lle aineistojen toimittamisen lisäksi laitosalueen valmistelevien rakennustöiden parissa.
Juttua on korjattu 26.7.2017. Fennovoiman lausunnon antajan osalta sekä asiavirheen osalta.
