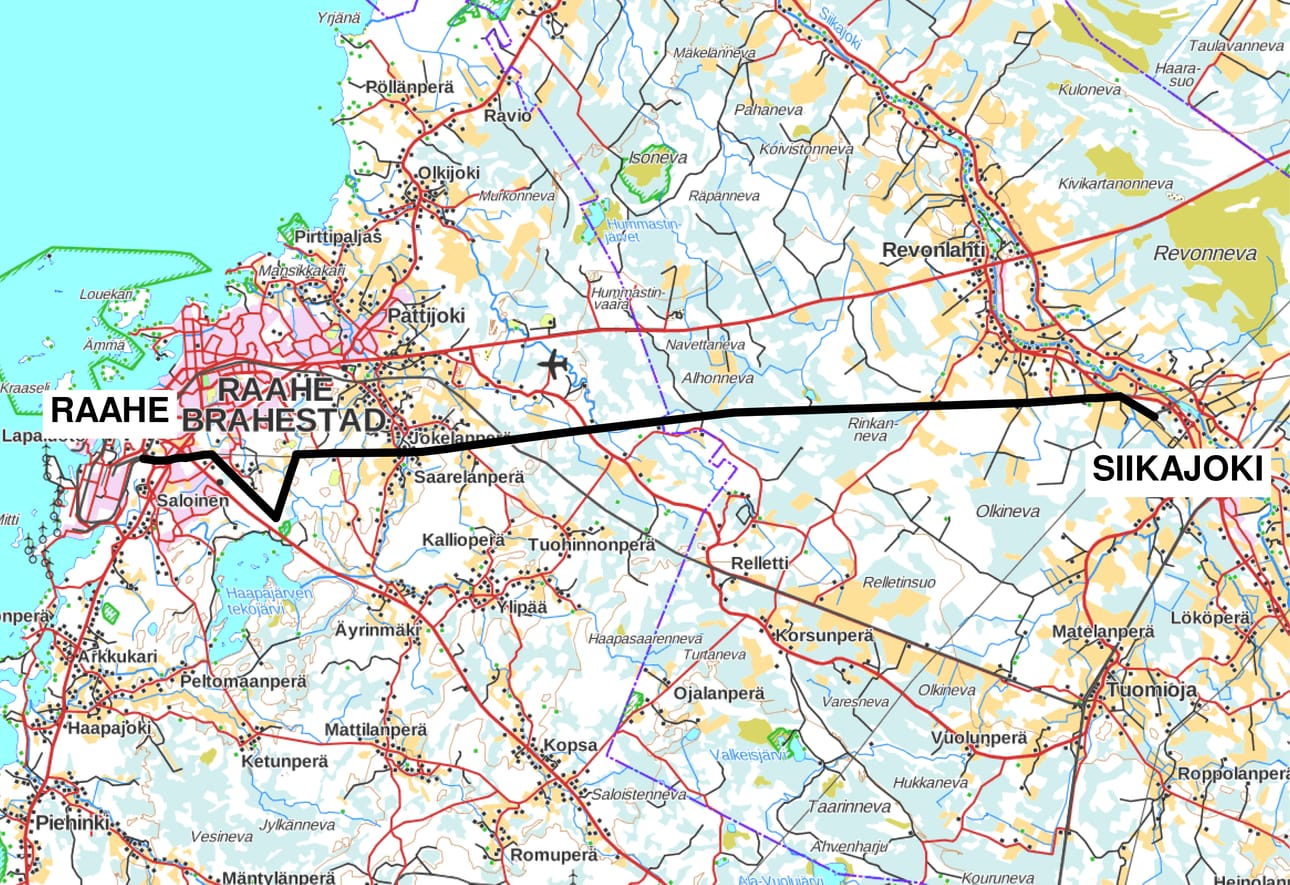

Valtakunnan päävoimansiirtoverkosta vastaava Fingrid Oyj suunnittelee rakentavansa uuden 110 kilovoltin voimajohdon Raahen uuden sähköaseman ja Siikajoen sähköaseman välille. Tällä hetkellä Raahen kaupunki ja sen teollisuus saa sähkönsyöttönsä Siikajoen asemalta kahdella 110 kilovoltin voimajohdolla.
Fingridin mukaan nykyiset kaksi siirtoyhteyttä riittävät siirtämään Raahen kaupungin ja tehtaiden tarvitseman sähkön, mutta sähkön kulutuksen kasvaessa verkko ei enää kestä häiriöiden tai huoltotöiden aiheuttamia keskeytyksiä, vaan jäljelle jäävä yksittäinen johto saattaa ylikuormittua ja seurauksena voi olla koko Raahen seudun kattava sähkökatko. Samoin jos toisen siirtoyhteyden ollessa keskeytyksessä toinen siirtoyhteys vikaantuisi esimerkiksi salaman iskiessä, jäisi Raahen alue sähköttömäksi.
Kolmannen siirtoyhteyden rakentaminen on Fingridin mukaan ainoa tapa kasvattaa siirtokapasiteettia Raaheen. Uusi johto kaksinkertaistaa siirtokyvyn Siikajoen sähköaseman ja Raahen välillä, jolloin myös mahdolliset uudet teolliset investoinnit ja tuulivoiman laajamittainenkin lisärakentaminen Raahessa tulevat mahdolliseksi.
Uusi voimajohto sijoittuu pääosin nykyisen Siikajoki-Rautaruukki –voimajohdon rinnalle, sen pohjoispuolelle. Lyhyellä osaa reittiä uusi voimajohto sijoittuu olemassa olevan voimajohdon eteläpuolelle. Näillä osuuksilla nykyinen johtoalue levenee noin 20-30 metriä.
Raahessa uusi voimajohto suunnitellaan osin vanhan voimajohdon paikalle rakennettaviin yhteispylväisiin, jolloin olemassa oleva johtoalue levenee noin kuusi metriä. Osana hanketta Raaheen rakennetaan myös uusi kytkinlaitos, johon olemassa oleva ja uusi teollisuus sekä Raahen kaupunki liittyy.
Suunniteltavan voimajohtoreitin yleissuunnittelun tekee TLT-Building Oy. Yleissuunnitteluun kuuluvat maastotyöt, joiden yhteydessä pylväspaikat merkitään maastoon, alkavat alkuvuoden aikana. Maanmittauslaitos on jo viime vuoden huhtikuussa myöntänyt luvan suunnittelu- ja maastotutkimusten suorittamiseen.
Fingrid Oyj tulee hakemaan valtioneuvostolta lunastuslupaa voimajohdon rakentamiselle. Tästä huolimatta yhtiö pyrkii saamaan voimajohtoalueen maanomistajien kanssa ennakkosopimukset johdon sijoittumisesta kiinteistöjen alueelle. Fingrifin mukaan sopimusneuvottelut aloitetaan alkuvuodesta 2019 ja ne järjestetään maanomistajan tahdon mukaan joko kirjeitse tai tapaamisena.
Alustavan aikataulun mukaan lunastusmenettely ja tarvittavat johtoalueen metsänhakkuut ajoittuvat vuosille 2019-2020 ja johdon rakentaminen vuosille 2020-2022.
